BAUFORTSCHRITT
12.02.2026
-
Außenbereich: Die Arbeiten ruhen derzeit.
-
Innenbereich Haus C3: Vorbereitung für die Estricharbeiten läuft. Die Dachdeckerarbeiten werden teilweise ebenfalls fortgeführt.
-
Haus B3: Hier beginnen wir jetzt mit den Putzarbeiten und schließen damit die Arbeiten in den größeren Häusern ab.
10.12.2025
-
Rohbau: fertiggestellt
-
Holzbau: fertiggestellt
-
Fenster: Einbau in Haus B läuft
-
Haus C: teilweise bereits verputzt
-
Rohinstallation Sanitär und Lüftung: in Ausführung
07.11.2025
-
Putzarbeiten in den Wohnungen Haus C3 abgeschlossen
-
Aktuell Putz- Ausführungen in Haus C2
-
Holzbauarbeiten Staffelgeschoss Haus C und Staffelgeschoss Haus B
-
Verblendmauerwerk Haus C: zwei Giebelseiten bereits fertiggestellt
-
Rohbauarbeiten weitestgehend abgeschlossen, letzte Arbeiten im Haus A
10.10.2025
-
Holzbau begonnen
-
Fenster begonnen
-
Elektro Schlitzarbeiten
-
Sanitär vorbereitende Arbeiten
-
Lüftung Durchführungen hergestellt
-
Mauerwerk begonnen
29.09.2025
-
Die Hausanschlüsse (Fernwärme und Wasser) werden derzeit hergestellt.
-
In Haus B und Haus C werden aktuell die dritten Obergeschosse betoniert bzw. die Wände gemauert.
-
In Haus A wird die Decke vorbereitet.
04.09.2025
-
Haus B: Herstellung des zweiten Obergeschosses
-
Haus C: Herstellung des zweiten Obergeschosses
-
Townhouses: Erdgeschoss vor Fertigstellung
-
Tiefgarage: bereits ausgeschalt
16.07.2025
11.07.2025
12.05.2025
Die Tiefgaragendecke wird aktuell bewehrt in den Häusern B und C sind bereits die EG Treppenhäuser betoniert. Im Haus C wird das Mauerwerk der ersten Wohnungen erstellt. Die Baugrube wird bereits verfüllt und es werden die Vorbereitungen für die Verlegung der Fernwärmeleitung getroffen.
27.03.2025
GRUNDSTEINLEGUNG
13. Februar 2025

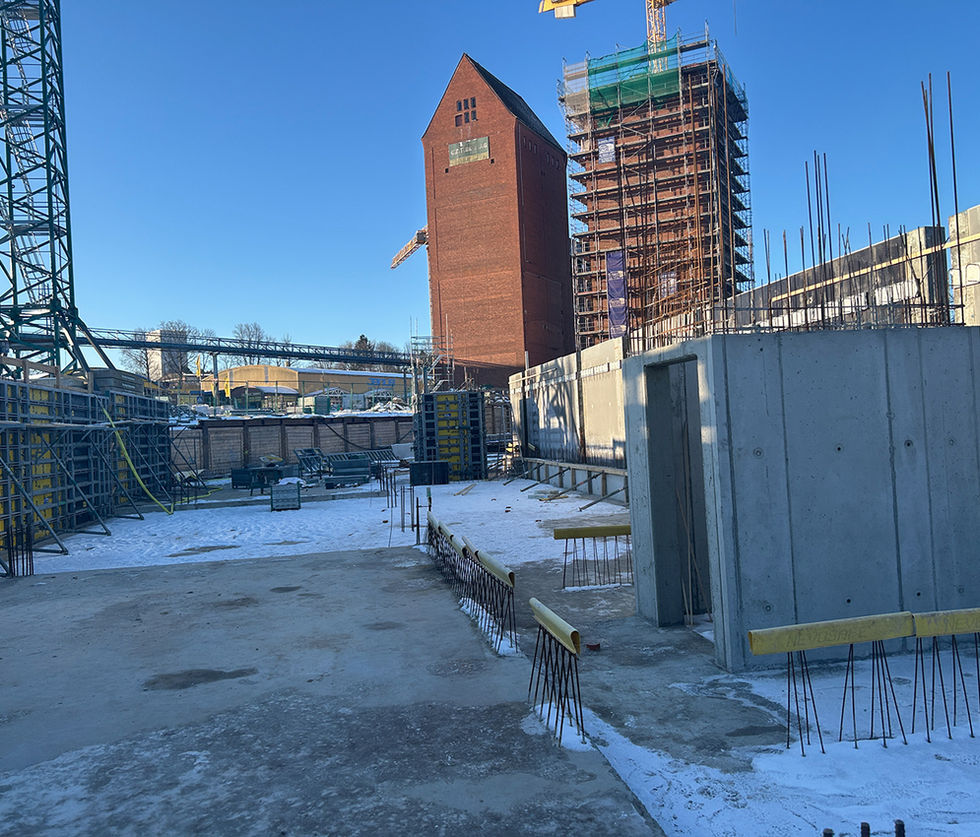

Aktuell sind bis auf zwei Bereiche die Sohlen gegossen und die ersten Aufzugsschächte hergestellt. Weitere Wände werden aktuell geschalt und bewehrt.
BAUFORTSCHRITT NACH PLAN
Wir freuen uns, Ihnen ein Update zu unserem Bauprojekt geben zu können.
06.12.2024
-
Baugrube und Erdarbeiten: Die Baugrube ist vollständig ausgehoben, und die Erdarbeiten sind abgeschlossen.
-
Entwässerungsleitungen: Sämtliche Entwässerungsleitungen sind bereits eingebaut.
-
Dämmung und Sauberkeitsschicht: Die Dämmung unter der Sauberkeitsschicht ist verlegt und die Sauberkeitsschicht wurde eingebracht.
-
Schutz vor Feuchtigkeit: Die Frischbeton-Verbundfolie, die zusätzlichen Schutz gegen Wasser bietet, ist bereits teilweise verlegt.
-
Bewehrung: Die erste Bewehrung wurde eingebaut und wird in Kürze betoniert.
Der Fortschritt auf der Baustelle läuft trotz des Wetters planmäßig und wir halten Sie weiterhin regelmäßig über die nächsten Schritte informiert.
